27 August 2024 - Am finalizat și fațadele sud și vest ale Blocului B și am demontat schela; am demontat macaraua situată între cele doua blocuri; demarăm amenajarea parcărilor supraterane; avansăm cu realizarea finisajelor în Blocul B.
08 August 2024 - Am finalizat fațadele nord și est ale Blocului B și am demontat schela; finalizăm lucrările de hidroizolație ale spațiilor exterioare; avansăm cu realizarea finisajelor în Blocul B
23.05.2024 - Blocul B: am finalizat lucrările de hidroizolație și termoizolație pe terasa blocului; s-a finalizat montarea sistemului de încălzire în pardoseală și turnarea șapelor; am montat schela pe fațadă și aplicăm termosistemul
13.03.2024 - Am finalizat structura de rezistență a Bloculului B; lucrările de închidere cu cărămidă sunt la ultimele etaje; se realizează montarea ferestrelor la etajul 9; am ajuns cu montarea încălzirii în pardoseală la etajul 7; s-au turnat șapele până la etajul 5; la etajele inferioare am montat deja circuitele electrice si înaintăm cu compartimentările interioare.
26.02.2024 - Blocul A: am finalizat montarea cele 2 lifturi de capacitate 8 personae fiecare de la Schindler; lucrăm la realizarea finisajelor pe spațiile comune; Blocul B: am turnat placa peste etajul 11; lucrările de închidere cu cărămidă au ajuns la etajul 9; montăm ferestrele la etajele 6 si 7; am început compartimentările interioare și montarea sistemului de încălzire în pardoseală de la TECE.

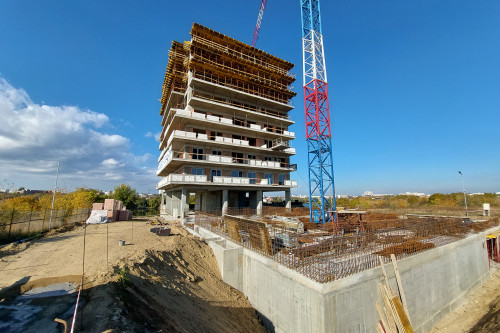

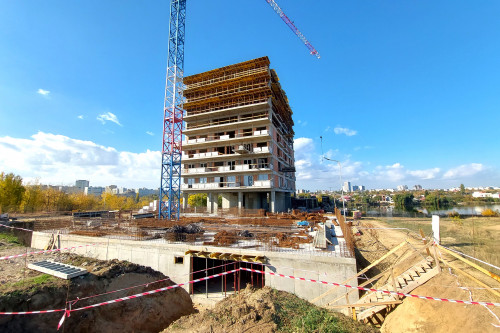

17.11.2023 - Blocul A: am inceput demontarea schelei de pe fatada; Blocul B: am turnat placa peste etajul 7 și continuăm cu verticalele etajului 8.

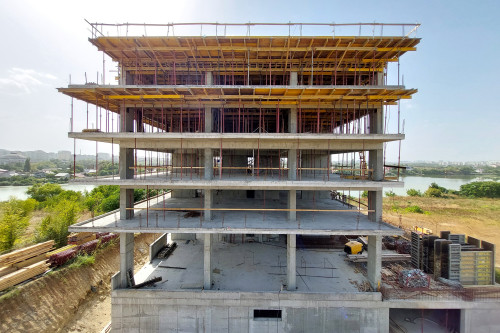

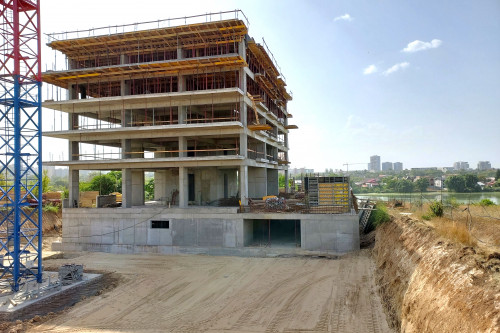

17.08.2023 - Am finalizat fațada vestică a Blocului A și montăm balustradele fațadei nordice. Înaintăm cu finisajele interioare și cu celelalte două laturi ale fațadei. La Blocul B pregătim armătura plăcii peste etajul doi.

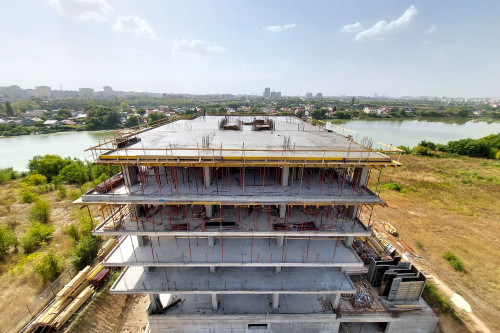

12.06.2023 - Blocul A: realizăm hidroizolațiile în băi și aplicăm amorsa pe pereți. Blocul B: am turnat placa peste subsol și continuăm cu verticalele parterului.

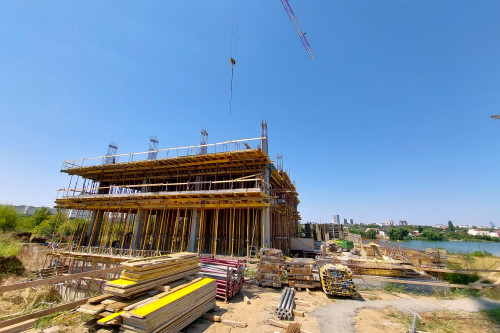

Update 🏗 Bloc A și Bloc B: lucrăm la fațada blocului A pe doua fronturi dar și la finisajele interioare. Blocul B: am turnat radierul și acum ne pregătim pentru turnarea plăcii peste subsol. În blocul A mai avem doar câteva apartamente disponibile dar vestea bună este: AM DESCHIS VÂNZĂRILE ÎN BLOCUL B!
02 Mai 2023 - Am finalizat lucrările de hidroizolație și termoizolație la terasa Blocului A
Apr. 2023 - Am început lucrările la fațada Blocului A, s-a montat schela pe fațada nord și aplicăm termosistemul
20 Mar. 2023 - Montarea postului de transformare și lucrări pentru finalizarea branșamentului electric
09 Mar. 2023 - Lucrăm la hidroizolația și termoizolația terasei Blocului A cu materiale de înaltă calitate de la SOPREMA
15 Feb.2023 - Update 🏗 - am finalizat structura de rezistență - lucrăm la închiderea ultimului etaj cu cărămidă - montăm ferestrele la etajul 9 - turnăm scările interioare la apartamentele penthouse duplex - compartimentăm interiorul etajului 9 - electricienii lucrează la etajul 8 - montarea sistemului de încălzire în pardoseală a ajuns la etajul 7
04 Ian.2023 - Am reluat lucrarile dupa vacanta: avansam su etajul tehnic, zidaria de caramida pentru inchiderea exterioara este facuta pana la Etajul 8, montam ferestrele, lucram la compartimentarile interioare si la instalatii

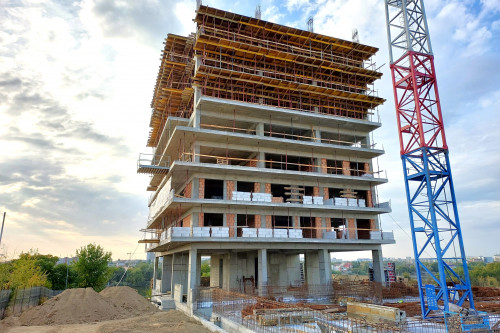

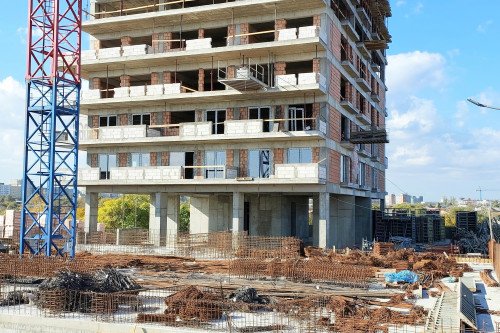

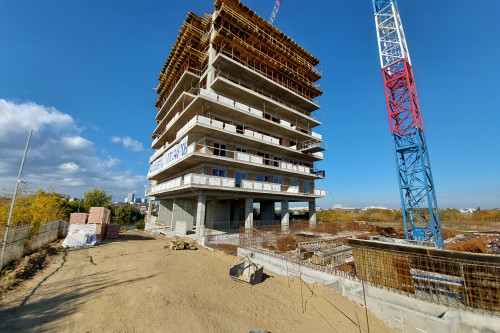

17 Nov. 2022 - S-a turnat placa peste Etajul 9 și continuăm lucrările la Etajul 10
03 Nov. 2022 - S-a turnat placa peste Etajul 8 și continuăm cu verticalele Etajului 9

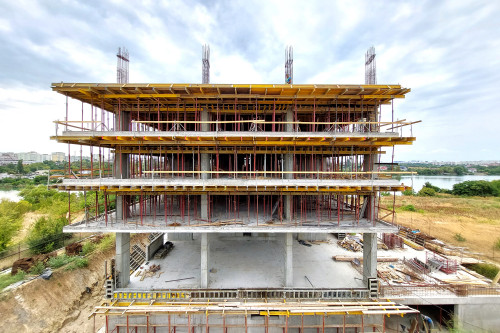

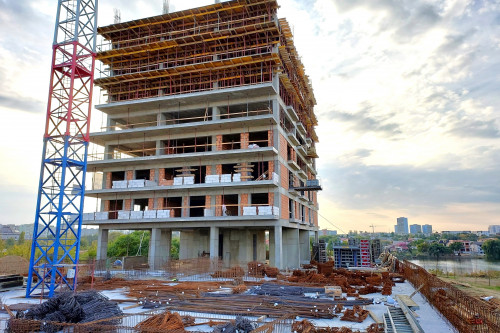

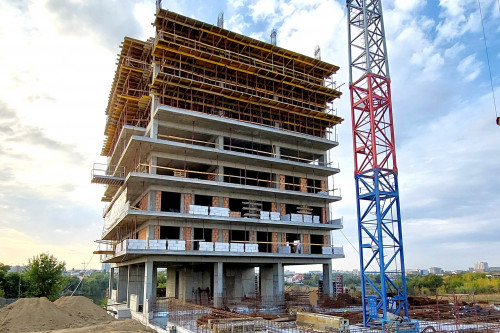

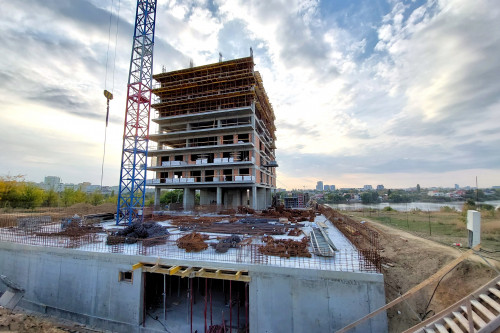

20 Oct. 2022 - S-a turnat placa peste Etajul 7 și continuăm cu verticalele Etajului 8 si parapetii teraselor
5 Oct. 2022 - S-a turnat placa peste Etajul 6

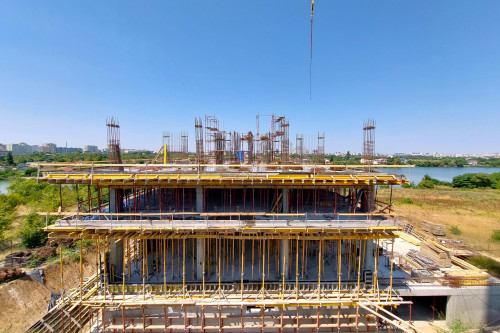

S-a turnat placa peste Etajul 5 și continuăm cu montarea armăturii verticalelor

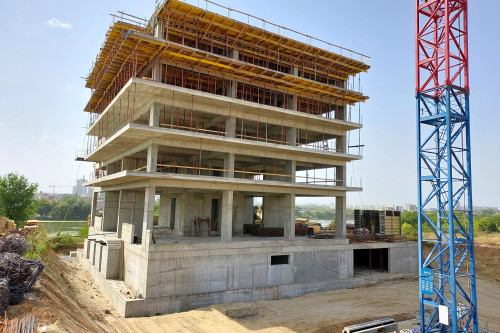

S-a turnat placa peste Etajul 3 și continuăm cu verticalele Etajului 4

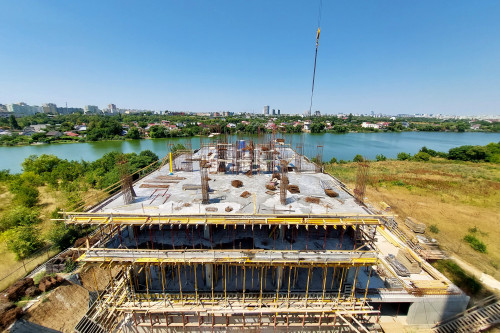

S-a turnat placa peste Etajul 2 și continuăm cu montarea armăturii verticalelor
Se realizează turnarea betonului pentru placă peste Etajul 2

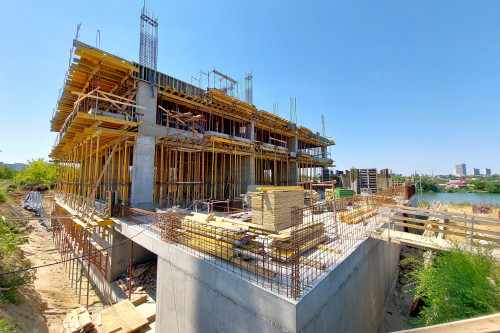

Se montează armătura plăcii peste Etajul 2
S-au turnat verticalele Etajului 1
S-a turnat placa peste Parterul Corpului A
S-au finalizat lucrările de montare a armăturii pentru placa peste Parterul Corpului A
S-au turnat verticalele Parterului
S-au finalizat lucrarile de montare a armăturii pentru Parterul Corpului A
S-a turnat placa peste subsolul Corpului A
Evolutia lucrarilor
SunLake Residence - Gândit pentru tine
Idei de amenajare - Apartament cu 2 camere Tip 4
Idei de amenajare - Apartament cu 3 camere Tip 3
Idei de amenajare - Apartament cu 3 camere Tip 1
*Randările sunt cu titlu de prezentare, vom adăuga fotografii pe măsură ce avansează lucrările de construcție.
